Краткое описание

«Россети Северный Кавказ» автоматизировали согласование проектной документации. Разработано веб-приложение личного кабинета подрядчика и подсистема «Управление документацией по проекту» в «1С:Документооборот». С помощью личного кабинета подрядчика, нейронной сети, интеграции систем между собой, создано единое информационное пространство для всех участников процесса согласования.

ПАО «Россети Северный Кавказ»
Заказчик

ПАО «Россети Северный Кавказ» — операционная межрегиональная распределительная сетевая компания, входящая в группу «Россети». Среднесписочная численность персонала с учетом управляемых обществ в 2023 году — 16,6 тыс. чел.

1
Цели и задачи

Цель проекта: автоматизировать процесс согласования проектной документации, чтобы уменьшить риски приема неактуальной версии документа путем автоматического сопоставления бумажного и электронного вариантов.

Задачи проекта:

  1. Обеспечить единое информационное пространство для эффективного распределения управленческой информации между участниками проектов в процессе планирования, исполнения, мониторинга и контроля проектов.
  2. Обеспечить возможность контролировать идентичность согласованной в электронном виде документации по проекту с ее распечатанной версией, по средствам присвоения уникального QR-кода (штрих-кода) после утвержденного положительного результата проведения согласования.
  3. Создать выделенное рабочее пространство и организовать внешний доступ для ответственных сотрудников ПАО «Россети Северный Кавказ» и подрядных организаций, в том числе рабочее пространство главного инженера проекта (ГИП) при работе в системе управления проектами строительства (СУПС).

2
Ситуация до старта проекта

До начала проекта были обозначены следующие проблемы:

  1. Прием неактуальной версии документации. Сотрудники подрядной организации предоставляют согласованную документацию в распечатанном виде, но, к сожалению, версия документов неактуальна. Это влечет за собой дополнительные трудозатраты на проверку и валидацию результатов.
  2. Разрозненность маршрутов согласования. При согласовании проектной документации для объекта строительства заявки подаются на согласование не тем подразделениям и сотрудникам. Это явление вносит беспорядок в процесс и увеличивает трудозатраты на исправление неточностей.
  3. Отсутствие контроля исполнения согласования проектной документации. Ручной контроль лишнее время уходит на получение управленческой и аналитической отчетности, и контроль исполнения задач исполнителями.
  4. Неудобное взаимодействие с подрядными организациями. Сотрудникам подрядных организаций необходимо лично присутствовать при подаче документов.
  5. Подача документов с неполным комплектом необходимых подписей. Уже подав документы, при входном контроле обнаруживается, что не во всем комплекте есть необходимые подписи. Данный факт влечет дополнительные трудозатраты на формирование замечаний.

3
Архитектура решения и масштаб проекта

В рамках проекта разработано веб-приложение личного кабинета подрядчика и подсистема «Управление документацией по проекту» в «1С:Документооборот». Фильтрация документов, прикрепленных подрядчиком в ЛК, происходит с помощью нейронной сети.  Система управления проектами строительства (СУПС) интегрирована с существующими системами компании — «1С:Управление холдингом» и системой управления производственными активами (СУПА) в части получения актуальных данных по контрагентам, договорам с контрагентами и инвестиционных проектов. На текущий момент автоматизировано 30 рабочих мест.

Общий принцип работы

Вся работа осуществляется в подсистеме «Управление документацией по проекту». Первым шагом ответственный менеджер создает проект строительства. В проекте строительства указывается контрагент, ответственный за предоставление проектной документации, ответственное подразделение заказчика и стадия проекта. Далее указывается состав проектной документации с шифрами томов проектов. В системе реализовано сопоставление состава томов, стадий и ответственных сотрудников подразделений, это позволяет при поступлении документации не выбирать согласовано, а лишь проверять.

После создания проекта строительства в «1С:Документооборот», он, путем интеграции с личным кабинетом подрядчика, передается в него. Контрагент в личном кабинете добавляет документы к соответствующим разделам проекта. После загрузки, контрагент нажимает «Отправить» и происходит отправка документации в 1С. На этом моменте нейронная сеть проверяет документацию на соответствие (положение страниц по ГОСТ, наличие подписей, наличие пустых страниц).

При поступлении документации в «1С:Документооборот», создается бизнес-процесс «Входной контроль», куда по умолчанию прикреплены результаты проверки нейронной сетью. Ответственный менеджер либо принимает документацию, либо отклоняет. При принятии создается сеть бизнес-процессов для проверки документов в зависимости от выбранного подразделения. Ответственный менеджер на любом этапе имеет возможность отслеживать ход согласования документации. По итогам согласования система автоматически формирует письмо в адрес контрагента с результатами согласования и замечаниями. Письмо, после акцептования менеджером, отправляется в личный кабинет подрядчика. Согласованным томам присваивается уникальный QR-код, который позволяет контролировать версии документа, для исключения подмены документов.

При поступлении замечаний в личный кабинет контрагент прикладывает только исправленные версии документов и отправляет их по цепочке описанной выше. При этом система контролирует версии документов и не направляет уже согласованные документы.

Архитектура системы

Серверные компоненты (аппаратные и программные) размещены на:

  • терминальных серверах (2 шт.),
  • серверах приложений (4 шт.),
  • файловых серверах (2 шт.),
  • серверах СУБД (2 шт.).

Клиентский доступ для сотрудников ПАО «Россети Северный Кавказ» к системе осуществляется через терминальный сервер, на котором установлена технологическая платформа «1С: Предприятие», для внешних контрагентов доступ осуществляется через веб-интерфейс, и серверы приложений находятся в DMZ зоне.

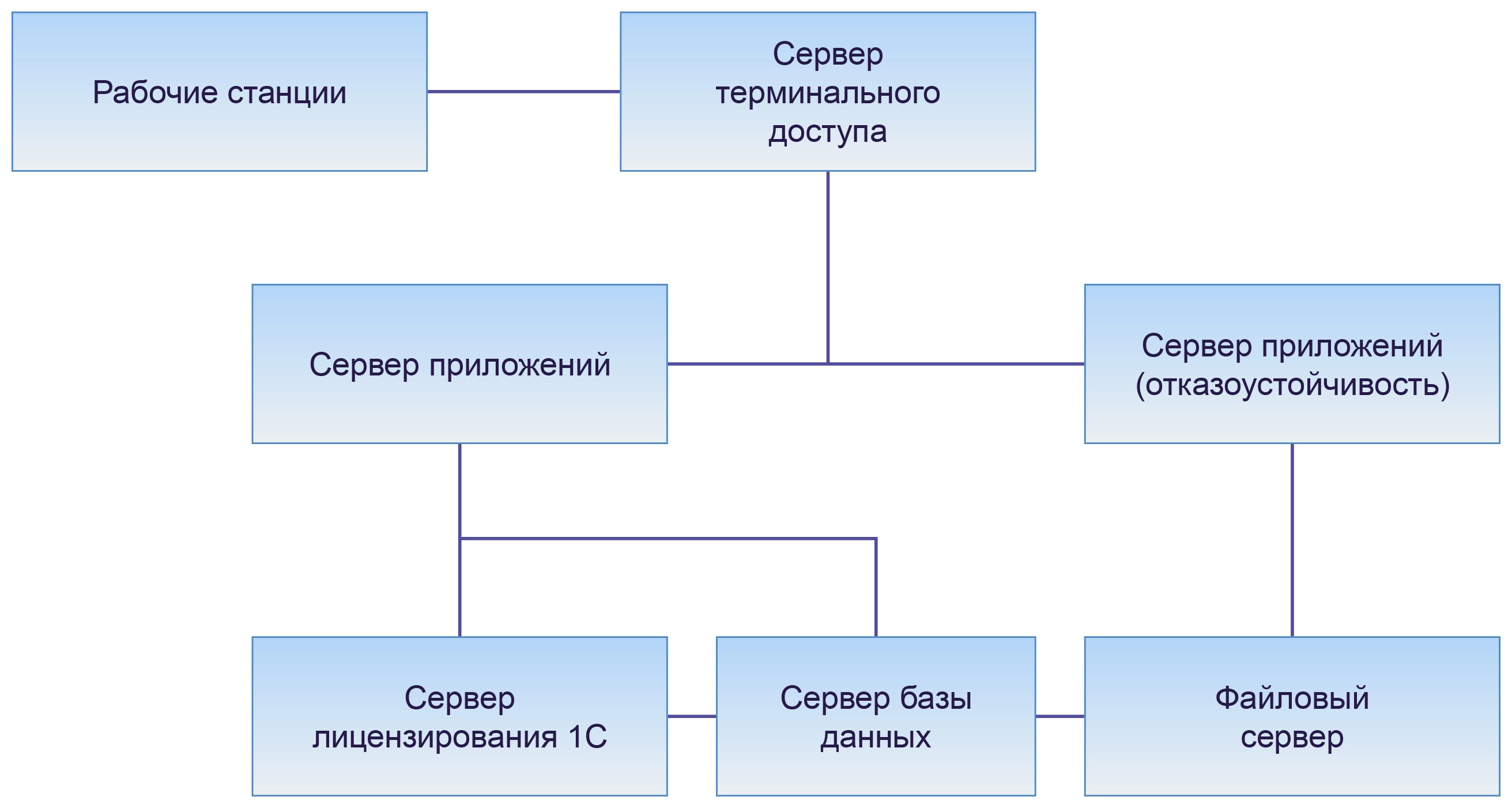

Архитектура для сотрудников

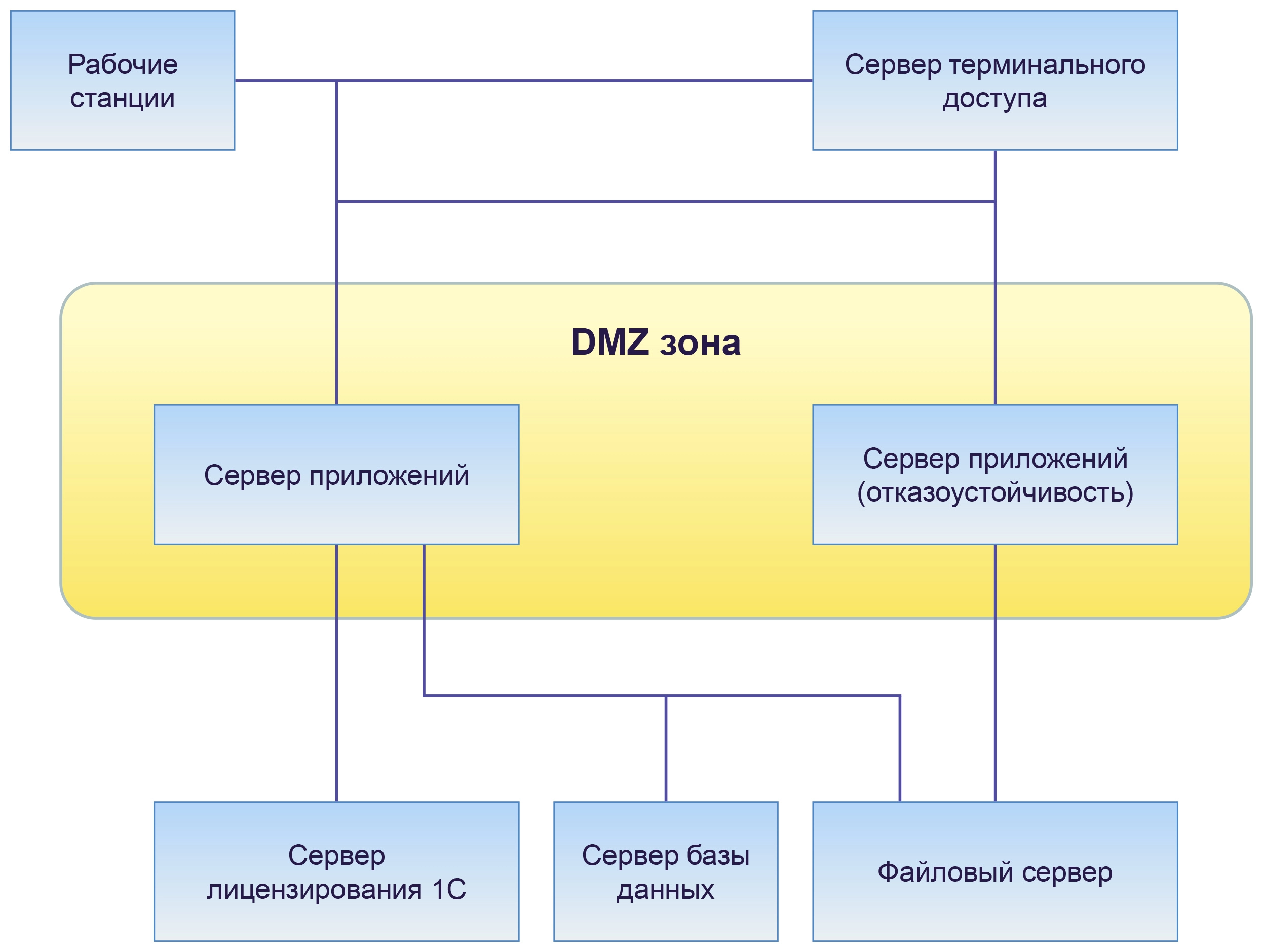

Архитектура для внешних контрагентов

4
Особенности и уникальность проекта

Уникальность проекта заключается в разработке единого информационного пространства для сотрудников подрядной организации и сетевой компании. Входной контроль документов с помощью нейронной сети позволяет существенно снизить риск приема на рассмотрение некорректной документации. В рамках проекта также разработано уникальное решение по маршрутизации состава проектной документации, позволяющее автоматически распределить документацию по ответственным подразделениям и сотрудникам.

5
Результаты проекта

Результаты проекта позволили снизить трудозатраты всех задействованных сотрудников подразделений в согласовании проектной документации.

Руководство компании видит весь ход согласования с отклонениями от сроков, что повысило прозрачность процесса.

Все сотрудники работают в едином информационном контуре.

Также, благодаря автоматизации:

  • создано единое информационное пространство для эффективного распределения управленческой информации между участниками проектов в процессе планирования, исполнения, мониторинга и контроля проектов;
  • обеспечены интеграции со сторонними системами для оптимизации работы исключения ошибок;
  • обеспечены возможности контроля идентичности согласованной в электронном виде документации по проекту с ее распечатанной версией, посредством присвоения уникального QR-кода (штрих-кода) после утвержденного положительного результата проведения согласования.
  • создано выделенное рабочее пространство и организован внешний доступ для ответственных сотрудников общества и подрядных организаций (ГИП) при работе в СУПС;
  • типизированы процедуры взаимодействия с контрагентами в процессах управления проектами капитального строительства.

Версия для печати
РАБОЧИХ МЕСТ
30
Отрасль
Энергетика
Компания "Бест"
Платформа
1С:Предприятие 8 КОРП
Январь 2022 —
Северо-Кавказский федеральный округ РФ

БАЗЫ ЗНАНИЙ "ПРОФКЕЙС"

Отзывы заказчиков
Заместитель генерального директора по специальным проектам
Леонид Викторович Дианов
Внедрение системы «Управление документацией по проекту» на базе «1С:Документооборот» позволило создать единое информационное пространство для эффективного распределения управленческой информации между участниками проектов в процессе планирования, исполнения, мониторинга и контроля проектов. Появилась возможность контролировать идентичность согласованной в электронном виде документации по проекту с ее распечатанной версией с помощью уникального QR-кода (штрих-кода).
Новости
21 июля 2026
Новый релиз 1С:RCM от Деснола позволит определять «здоровье» оборудования по методике Минэнерго

Компания «Деснол», разработчик и интегратор экосистемы 1С:ТОИР, выпустила релиз «1С:RCM Управление надежностью» редакции 2.0.4.15. В продукте появились расчет стоимости ремонтов с учетом наработки оборудования, индекс технического состояния по методике Минэнерго и автоматический пересчет критичности по всей иерархии активов — от отдельных узлов до целых установок и производственных линий. Это позволяет быстрее определять приоритетные объекты для ремонта без ручных расчетов на каждом уровне иерархии.

16 июля 2026
Опубликована интерактивная схема «Экосистема 1С для корпоративных заказчиков»

Схема содержит полную подробную карту направлений и областей корпоративной цифровизации с использованием технологий, решений и сервисов группы компаний «1С».
